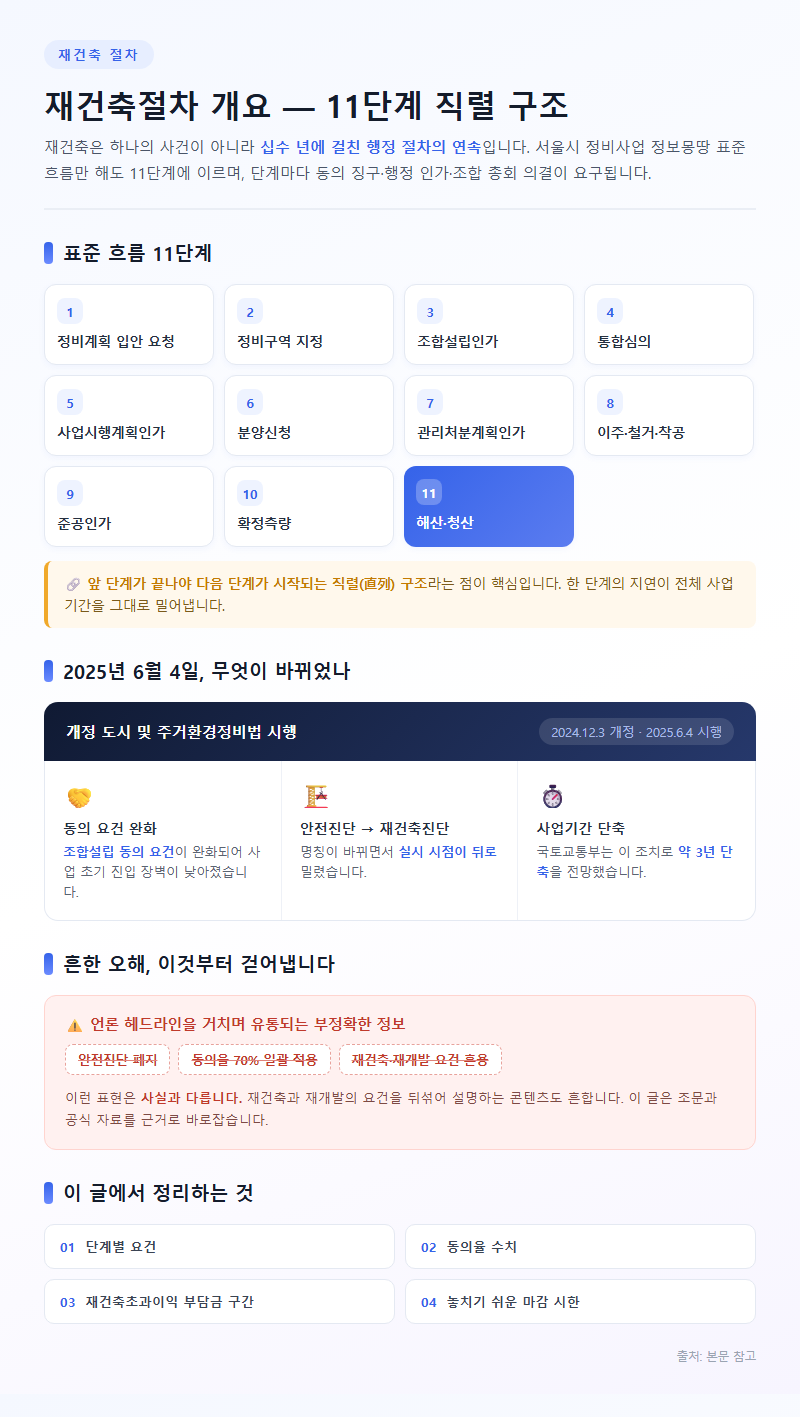

재건축절차 개요

재건축은 하나의 사건이 아니라 십수 년에 걸친 행정 절차의 연속입니다. 서울시 정비사업 정보몽땅이 제시하는 표준 흐름만 해도 정비계획 입안 요청 → 정비구역 지정 → 조합설립인가 → 통합심의 → 사업시행계획인가 → 분양신청 → 관리처분계획인가 → 이주·철거·착공 → 준공인가 → 확정측량 → 해산·청산의 11단계에 이릅니다. 단계마다 별도의 동의 징구, 행정 인가, 조합 총회 의결이 요구됩니다. 앞 단계가 끝나야 다음 단계가 시작되는 직렬 구조라는 점이 핵심입니다.
이 구조가 2025년 6월 4일을 기점으로 부분적으로 바뀌었습니다. 2024년 12월 3일 개정된 도시 및 주거환경정비법이 시행되면서 조합설립 동의 요건이 완화됐고, 기존 ‘안전진단’은 ‘재건축진단’으로 이름이 바뀌면서 실시 시점 자체가 뒤로 밀렸습니다. 국토교통부는 이 조치로 사업기간이 약 3년 단축된다고 전망했습니다.
문제는 이 변화가 언론 헤드라인을 거치면서 “안전진단 폐지”, “동의율 70% 일괄 적용” 같은 부정확한 정보로 유통된다는 점입니다. 재건축과 재개발의 요건을 뒤섞어 설명하는 콘텐츠도 흔합니다. 이 글에서는 조문과 공식 자료를 근거로 단계별 요건, 동의율 수치, 재건축초과이익 부담금 구간, 그리고 각 단계에서 소유자가 실제로 놓치기 쉬운 마감 시한을 정리합니다.
1. 개정 도시정비법이 바꾼 것과 바꾸지 않은 것

2025년 6월 4일 시행된 개정법의 골자는 두 가지입니다. 첫째는 조합설립 동의율 완화, 둘째는 재건축진단의 시점 이연입니다.
| 항목 | 개정 전 | 개정 후(2025.6.4 시행) |
|---|---|---|
| 재건축 조합설립 동의율 | 구분소유자 3/4(75%) 이상 | 구분소유자 70% 이상 |
| 토지면적 동의 요건 | 토지면적 3/4 이상 | 토지면적 70% 이상 |
| 안전진단 명칭 | 안전진단 | 재건축진단 |
| 진단 실시 시점 | 정비구역 지정 전 | 사업시행계획인가 전까지 |
| 구역지정 후 10년 경과 시 | 안전진단 재실시 의무 | 규정 삭제 |
여기서 반드시 구분해야 할 점이 있습니다. 70% 완화는 재건축에만 적용됩니다. 재개발은 여전히 토지등소유자 3/4 이상과 토지면적 1/2 이상을 요구합니다. 재개발 동의율을 70%로 낮추는 법안은 2024년 말 발의됐으나 2026년 7월 현재 국회에 계류돼 있습니다. 온라인에 떠도는 정보 중 상당수가 이 둘을 혼동해 서술하므로, 내 단지가 재건축인지 재개발인지부터 확인해야 합니다.
“안전진단이 폐지됐다”는 표현도 사실과 다릅니다. 폐지가 아니라 명칭 변경과 시점 이연입니다. 사업시행계획인가를 받으려면 재건축진단을 반드시 통과해야 하고, 통과하지 못하면 그 시점에서 사업이 멈춥니다. 초기 진입 장벽이 낮아졌을 뿐 최종 관문은 그대로 남아 있습니다.

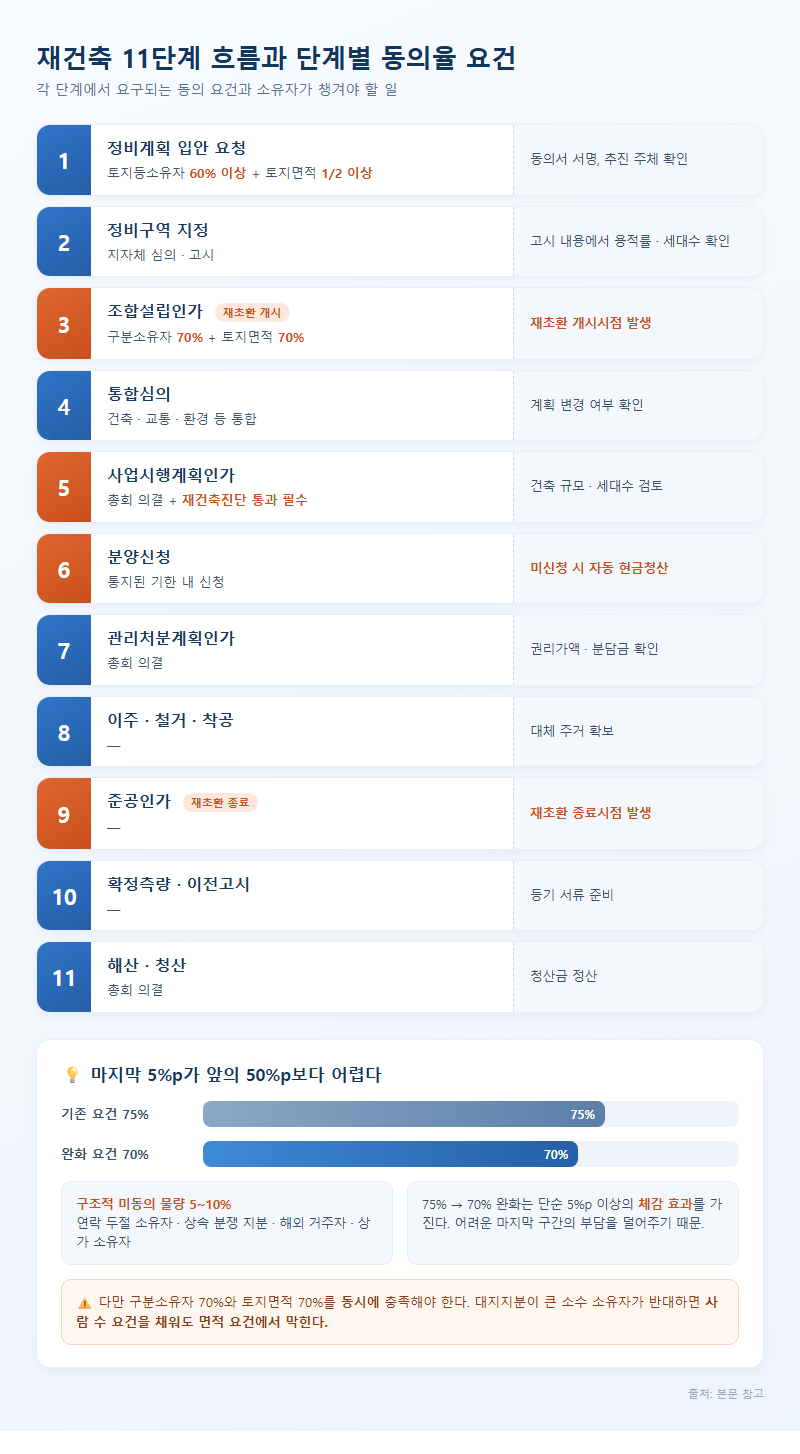

2. 11단계 흐름과 단계별 동의율 요건

각 단계에서 요구되는 동의 요건을 정리하면 다음과 같습니다.
| 단계 | 핵심 요건 | 소유자가 할 일 |
|---|---|---|
| 1. 정비계획 입안 요청 | 토지등소유자 60% 이상 + 토지면적 1/2 이상 | 동의서 서명, 추진 주체 확인 |
| 2. 정비구역 지정 | 지자체 심의·고시 | 고시 내용에서 용적률·세대수 확인 |
| 3. 조합설립인가 | 구분소유자 70% + 토지면적 70% | 재초환 개시시점 발생 |
| 4. 통합심의 | 건축·교통·환경 등 통합 | 계획 변경 여부 확인 |
| 5. 사업시행계획인가 | 총회 의결 + 재건축진단 통과 필수 | 건축 규모·세대수 검토 |
| 6. 분양신청 | 통지된 기한 내 신청 | 미신청 시 자동 현금청산 |
| 7. 관리처분계획인가 | 총회 의결 | 권리가액·분담금 확인 |
| 8. 이주·철거·착공 | — | 대체 주거 확보 |
| 9. 준공인가 | — | 재초환 종료시점 발생 |
| 10. 확정측량·이전고시 | — | 등기 서류 준비 |
| 11. 해산·청산 | 총회 의결 | 청산금 정산 |
동의율에서 실무적으로 중요한 사실은 마지막 5%p가 앞의 50%p보다 어렵다는 점입니다. 연락이 두절된 소유자, 상속 분쟁 중인 지분, 해외 거주자, 상가 소유자 등 ‘구조적 미동의’ 물량이 통상 5~10% 있습니다. 75%에서 70%로의 완화가 단순한 5%p 이상의 체감 효과를 갖는 이유가 여기에 있습니다.
다만 구분소유자 70%와 토지면적 70%를 동시에 충족해야 한다는 조건은 그대로입니다. 대지지분이 큰 소수 소유자가 반대하면 사람 수 요건을 채워도 면적 요건에서 막힙니다.

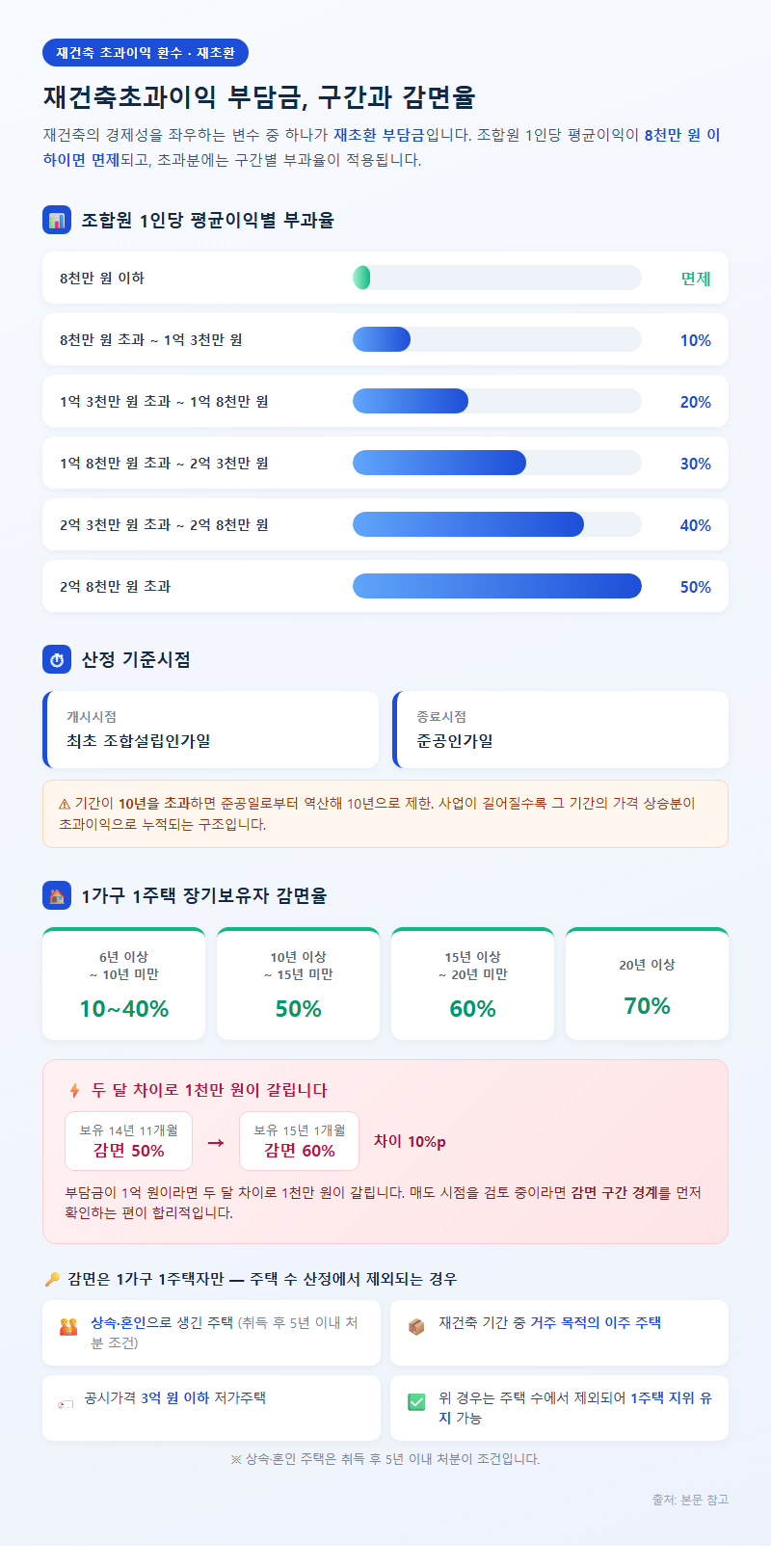

3. 재건축초과이익 부담금, 구간과 감면율

재건축의 경제성을 좌우하는 변수 중 하나가 재건축초과이익 환수(재초환) 부담금입니다. 조합원 1인당 평균이익이 8천만 원 이하이면 면제되고, 초과분에는 구간별로 부과율이 적용됩니다.
| 조합원 1인당 평균이익 | 부과율 |
|---|---|
| 8천만 원 이하 | 면제 |
| 8천만 원 초과 ~ 1억 3천만 원 | 10% |
| 1억 3천만 원 초과 ~ 1억 8천만 원 | 20% |
| 1억 8천만 원 초과 ~ 2억 3천만 원 | 30% |
| 2억 3천만 원 초과 ~ 2억 8천만 원 | 40% |
| 2억 8천만 원 초과 | 50% |
산정 기준시점은 개시시점이 최초 조합설립인가일, 종료시점이 준공인가일입니다. 다만 그 기간이 10년을 넘으면 준공일로부터 역산해 10년으로 제한합니다. 조합설립 시점에는 부담금 규모를 알 수 없고, 사업이 길어질수록 그 기간의 가격 상승분이 초과이익으로 누적되는 구조입니다.
1가구 1주택 장기보유자에게는 별도의 감면이 적용됩니다.
| 보유기간 | 감면율 |
|---|---|
| 6년 이상 ~ 10년 미만 | 10~40% |
| 10년 이상 ~ 15년 미만 | 50% |
| 15년 이상 ~ 20년 미만 | 60% |
| 20년 이상 | 70% |
여기서 실무적으로 놓치기 쉬운 부분이 있습니다. 보유기간 14년 11개월과 15년 1개월의 감면율 차이가 10%p입니다. 부담금이 1억 원이라면 두 달 차이로 1천만 원이 갈립니다. 매도 시점을 검토 중이라면 감면 구간 경계를 먼저 확인하는 편이 합리적입니다.
감면은 1가구 1주택자만 받습니다. 다만 주택 수 산정에서 빠지는 경우가 있는데, 상속이나 혼인으로 생긴 주택, 재건축 기간 중 거주 목적의 이주 주택, 공시가격 3억 원 이하 저가주택이 여기에 해당합니다. 상속·혼인 주택은 취득 후 5년 이내 처분이 조건입니다.

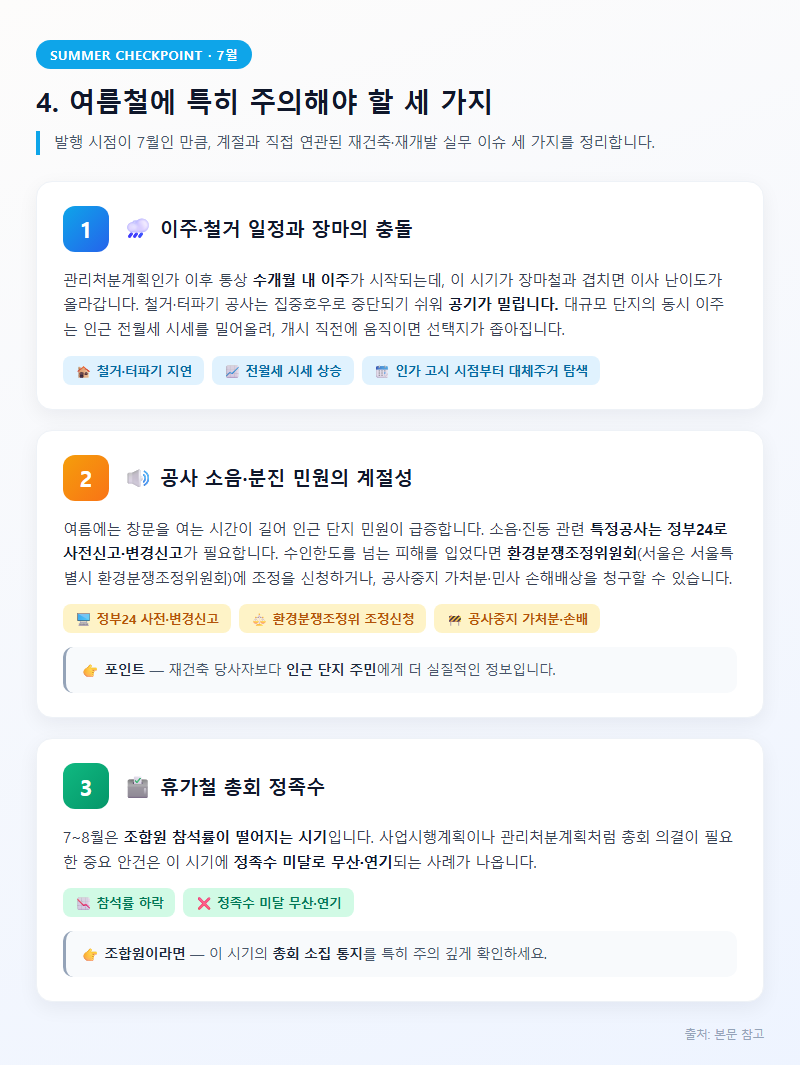

4. 여름철에 특히 주의해야 할 세 가지

발행 시점이 7월인 만큼, 계절과 직접 연관된 실무 이슈를 정리합니다.
첫째, 이주·철거 일정과 장마의 충돌입니다. 관리처분계획인가 이후 통상 수개월 내 이주가 시작되는데, 이 시기가 장마철과 겹치면 이사 자체의 난이도가 올라갑니다. 철거와 터파기 공사는 집중호우로 중단되기 쉬워 공기가 밀립니다. 인가 고시 시점부터 대체 주거를 탐색해야 하는 이유입니다. 대규모 단지의 동시 이주는 인근 전월세 시세를 밀어올리므로, 이주 개시 직전에 움직이면 선택지가 좁아집니다.
둘째, 공사 소음·분진 민원의 계절성입니다. 여름에는 창문을 여는 시간이 길어 인근 단지의 민원이 급증합니다. 소음·진동 관련 특정공사는 정부24로 사전신고와 변경신고를 해야 합니다. 수인한도를 넘는 피해를 입었다면 환경분쟁조정위원회(서울은 서울특별시 환경분쟁조정위원회)에 조정을 신청하거나, 공사중지 가처분 및 민사 손해배상을 청구하면 됩니다. 이 부분은 재건축 당사자보다 인근 단지 주민에게 더 실질적인 정보입니다.
셋째, 휴가철 총회 정족수입니다. 7~8월은 조합원 참석률이 떨어지는 시기입니다. 사업시행계획이나 관리처분계획처럼 총회 의결이 필요한 중요 안건은 이 시기에 정족수 미달로 무산되거나 연기되는 사례가 나옵니다. 본인이 조합원이라면 이 시기의 총회 소집 통지를 특히 주의 깊게 확인해야 합니다.

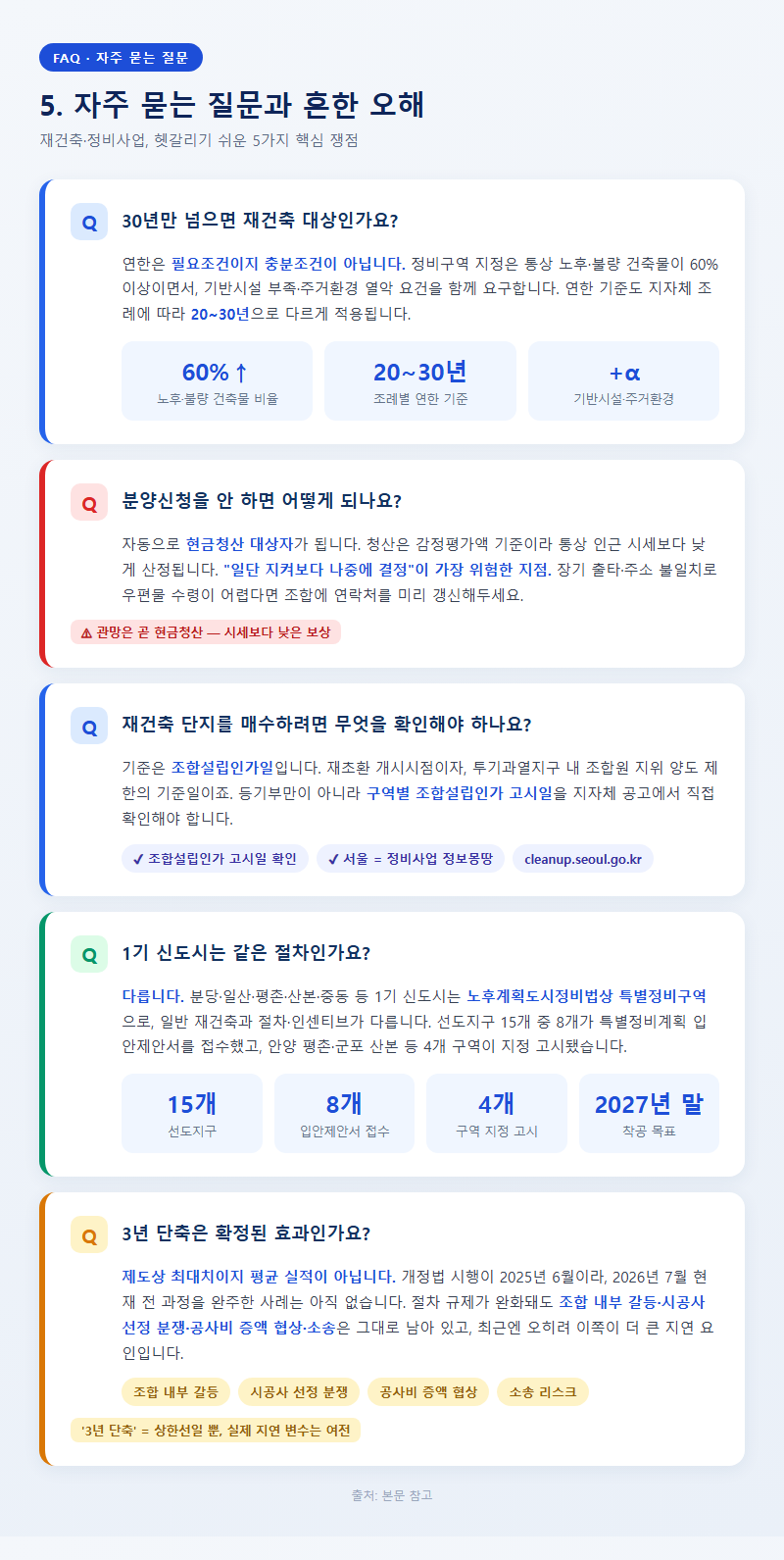

5. 자주 묻는 질문과 흔한 오해

Q. 30년만 넘으면 재건축 대상인가요?
연한은 필요조건이지 충분조건이 아닙니다. 정비구역 지정은 통상 노후·불량 건축물이 60% 이상이면서 기반시설이 부족하거나 주거환경이 열악할 것을 함께 요구합니다. 연한 기준 자체도 지자체 조례에 따라 20~30년으로 다르게 적용됩니다.
Q. 분양신청을 안 하면 어떻게 되나요?
자동으로 현금청산 대상자가 됩니다. 현금청산은 감정평가액을 기준으로 보상하는데, 통상 인근 시세보다 낮게 산정됩니다. “일단 지켜보다 나중에 결정하겠다”는 판단이 가장 위험한 지점입니다. 장기 출타나 주소 불일치로 우편물 수령이 어려운 상황이라면 조합에 연락처를 미리 갱신해두어야 합니다.
Q. 재건축 단지를 매수하려면 무엇을 확인해야 하나요?
조합설립인가일이 기준입니다. 이 날짜가 재초환 개시시점이자, 투기과열지구 내 조합원 지위 양도 제한의 기준일입니다. 등기부만 확인할 것이 아니라 해당 구역의 조합설립인가 고시일을 지자체 공고에서 직접 확인해야 합니다. 서울이라면 정비사업 정보몽땅(cleanup.seoul.go.kr)에서 구역별 추진 단계와 조합 예산·계약·회계 자료를 열람하면 됩니다.
Q. 1기 신도시는 같은 절차인가요?
다릅니다. 분당·일산·평촌·산본·중동 등 1기 신도시는 노후계획도시정비법에 따른 특별정비구역으로, 일반 재건축과 절차와 인센티브가 다릅니다. 선도지구 15개 중 8개가 특별정비계획 입안제안서를 접수했고, 안양 평촌과 군포 산본 등 4개 구역이 지정 고시됐습니다. 착공 목표는 2027년 말입니다.
Q. 3년 단축은 확정된 효과인가요?
제도상 최대치이지 평균 실적이 아닙니다. 개정법 시행이 2025년 6월이므로 2026년 7월 현재 전 과정을 완주한 사례는 아직 없습니다. 절차 규제가 완화돼도 조합 내부 갈등, 시공사 선정 분쟁, 공사비 증액 협상, 소송은 그대로 남아 있으며, 최근에는 오히려 이쪽이 더 큰 지연 요인으로 작용합니다.
정리
2025년 6월 시행 개정법으로 재건축 조합설립 동의율은 구분소유자·토지면적 각 70%로 낮아졌고, 재건축진단은 사업시행계획인가 전까지로 시점이 미뤄졌습니다. 다만 이는 폐지가 아닌 순서 변경이며, 70% 완화는 재건축에만 적용되고 재개발은 여전히 3/4 요건이 유지됩니다. 소유자 입장에서 실제로 돈이 걸린 지점은 조합설립인가일(재초환 개시), 분양신청 기한(미신청 시 현금청산), 보유기간 감면 구간(6·10·15·20년) 세 가지입니다. 제도 변화보다 이 세 날짜를 내 상황에 대입해 확인하는 작업이 먼저입니다.
